华同总公司动力修缮中心圆满完成医学院配电设备检修工作

时间: 2022-04-29信息来源:华同总公司 点击:

“四月清和雨乍晴,南山当户转分明。”随着夏日用电高峰的临近,2022年度同济医学院配电检修工作也正式拉开帷幕。为确保安全供电,华同总公司动力修缮中心联合专业检测供电工程公司开展全院配电设备的检修,其目的是提升医学院供电运行的可靠性,为教学科研发展后期用电预期提供决策数据。

此次检修是医学院历年来规模最大、涉及面最广、检修级别最高的一次,受到了医学院领导的高度重视。动力修缮中心主动与各用电单位负责人联系,提前了解停电可能带来的问题,例如转化医学大楼里的重要实验室不能长期停电,需要严格控制停电时长。经过多方考量,中心最终决定采取分区倒闸的方式,利用49日、10日、23日、24日的凌晨时段开展检修,通过加大倒闸次数尽最大努力来缩短停电时间。在42日,动力修缮中心提前将停电检修计划报送医学院,由医学院网站以公告的形式发布,并以电话、张贴公告栏等形式通知各用电单位及用户,提醒大家做好停电准备。

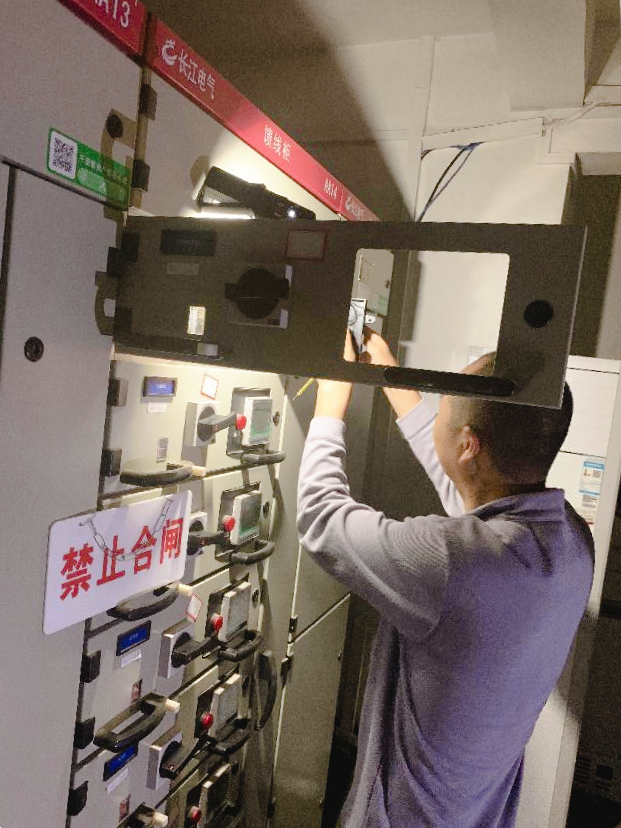

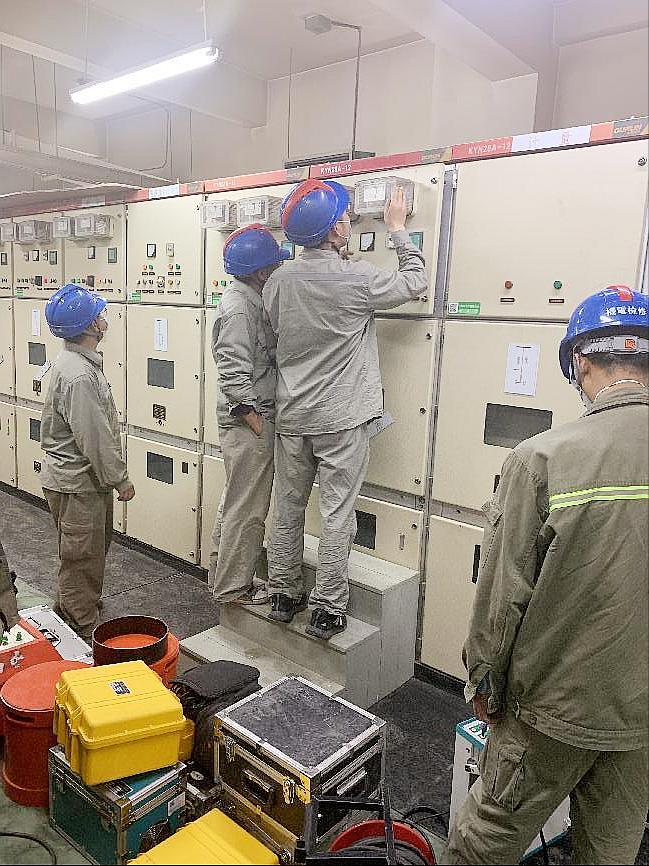

49日,按照计划,检修人员分成三组提前半小时进入各自地点等待倒闸操作指令,其中一组人员在中心配电室,另外两组人员分别前往西区、北区、转化大楼、二期配电室。凌晨0点,停电检修指令正式下达,各小组分别行动,按照操作流程以最快的速度进行了倒电操作,随即返回中心配电室。国网技术人员开始对停电的高压设备进行全面检测,开展耐压实验来测试评估设备安全运行的可靠性。与此同时,中心技术人员也对低压设备进行全面检修,重点是设备日常运行中不能及时停电检修的部分。经过大家接近5个小时的努力,终于在430分完成所有工作并安全送电,比预计时间提前半个小时。




410日第一周检修完成之后,针对在此过程中遇到的问题,中心特邀外部专家对全体工作人员开展专题培训,强化大家的安全意识,严格规范操作,杜绝安全事故发生。截止424日凌晨,在所有人员的不懈努力下,中心完成了医学院所辖近300台设备的全面维修保养,相关工作包括清理柜体里面的灰尘、对柜内各元器件进行检查、更换、紧固、校试验等,确保所有设备运转良好。




此次配电检修工作能够圆满完成,得益于医学总务处和华同总公司的统筹安排和精心部署,以及全体工作人员的不懈努力,也离不开全院师生及教职员工的理解和支持。我们将继续努力,以“热情、严谨、专业、高效”的工作作风,全力确保医学院电网可靠运行,为创建绿色校园添砖加瓦!(文/陈浚雨)
